KPI เชิงกลยุทธ์ธุรกิจรับเหมาก่อสร้าง: แก้ปัญหาโครงการล่าช้า
ปัญหาที่ซ่อนอยู่หลังโครงการล่าช้า
ในธุรกิจรับเหมาก่อสร้าง ปัญหาที่พบบ่อยที่สุดอย่างหนึ่งคือโครงการที่ไม่สามารถส่งมอบได้ตามกำหนด ตัวอย่างเช่น บริษัทที่มีโครงการล่าช้ากว่า 68% ของงานทั้งหมดในรอบปี ย่อมต้องเผชิญกับค่าปรับสัญญา ความเสื่อมถอยของชื่อเสียง และการสูญเสียโอกาสในการประมูลงานใหม่
หนึ่งในสาเหตุที่พบบ่อยของปัญหานี้ คือการที่แต่ละฝ่ายภายในองค์กรต่างมุ่งวัดผลงานของตนเองโดยไม่เชื่อมโยงกัน ฝ่ายโครงการวัดผลเฉพาะความเร็วของงานหน้าไซต์ ฝ่ายจัดซื้อวัดผลเฉพาะราคาวัสดุที่ต่ำที่สุด ในขณะที่ฝ่ายวิศวกรรมไม่มีตัวชี้วัดที่ผูกติดกับกำหนดการของโครงการ ผลลัพธ์ที่ตามมาคือ เมื่อวัสดุมาล่าช้าหรือแบบก่อสร้างไม่พร้อมตามแผน ไม่มีฝ่ายใดรับผิดชอบต่อความล่าช้านั้นอย่างเป็นรูปธรรม

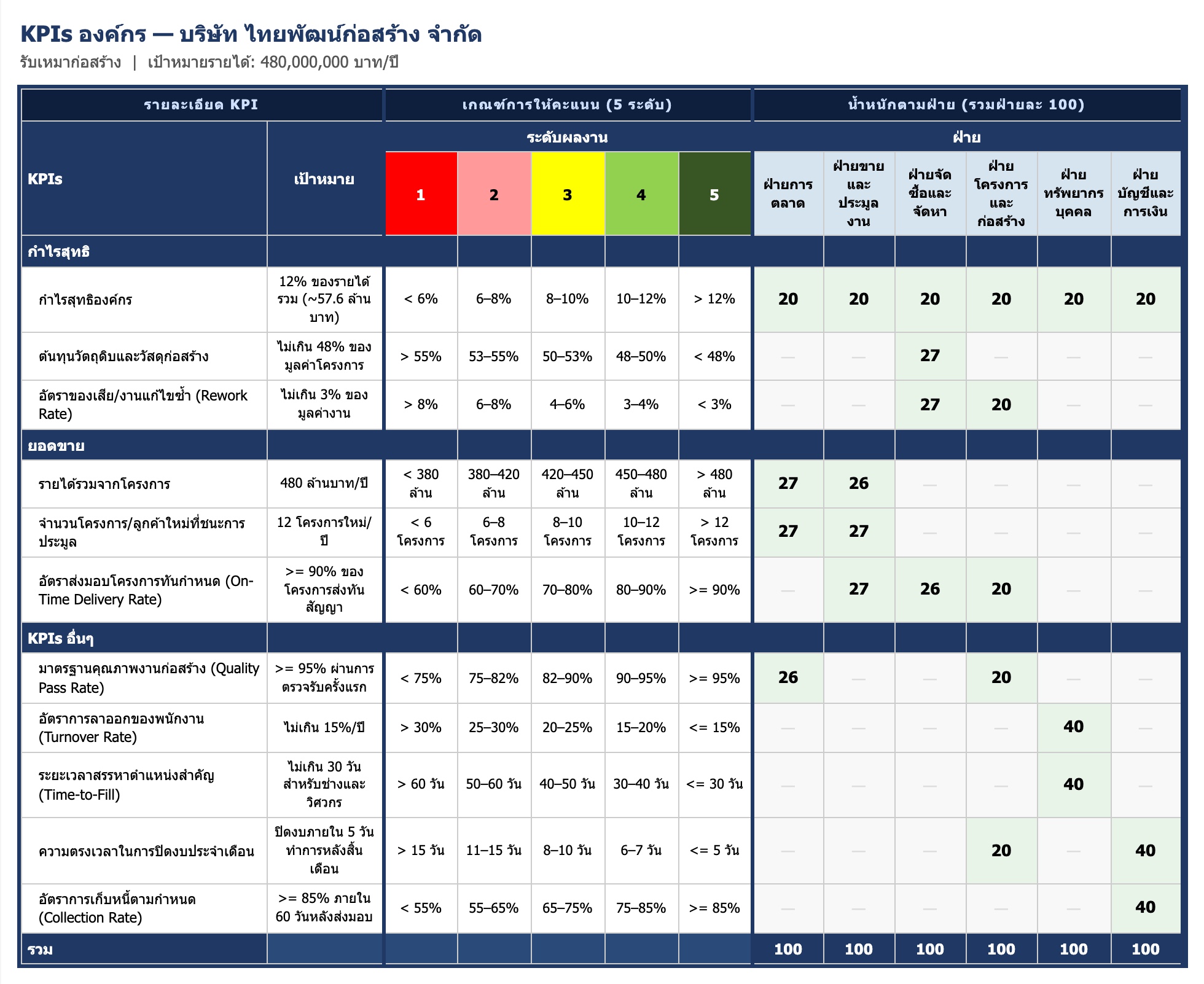

กรณีศึกษาสมมติของบริษัท ไทยพัฒน์ก่อสร้าง จำกัด นี้เป็นตัวอย่างที่ ทริปเปิล ไอ เอชอาร์ ที่ปรึกษา ใช้ประกอบการออกแบบ KPI เชิงกลยุทธ์ เพื่อแสดงให้เห็นว่าการกระจาย KPI อย่างเป็นระบบสามารถแก้ปัญหาเชิงโครงสร้างองค์กรได้อย่างไร

การกระจาย KPI ข้ามฝ่ายอย่างมีเจตนา
หัวใจของการออกแบบ KPI ในกรณีนี้คือหลักการที่ว่า KPI อัตราส่งมอบงานทันเวลา ต้องมีน้ำหนักในการประเมินผลของทุกฝ่ายที่เกี่ยวข้อง ไม่ใช่แค่ฝ่ายโครงการเพียงฝ่ายเดียว
ฝ่ายจัดซื้อและจัดหา ซึ่งแต่เดิมวัดผลเฉพาะราคาที่ประหยัดได้ ถูกกำหนดให้มี KPI เพิ่มเติมในเรื่องอัตราการจัดส่งวัสดุตรงตามแผนโครงการ การเพิ่ม KPI นี้บังคับให้ฝ่ายจัดซื้อต้องประสานแผนการสั่งซื้อกับตารางงานของฝ่ายโครงการล่วงหน้า แทนที่จะรอรับคำสั่งซื้อเมื่อถึงเวลาฉุกเฉิน
ฝ่ายขายและประมูลงาน ถูกกำหนดให้รับผิดชอบต่อความสมบูรณ์ของข้อมูลโครงการที่ส่งต่อมายังทีมปฏิบัติการ เนื่องจากหนึ่งในสาเหตุของความล่าช้าคือข้อมูลสัญญาที่ไม่ครบถ้วน ทำให้ฝ่ายโครงการและฝ่ายจัดซื้อเสียเวลาในการตามข้อมูลภายหลัง
ฝ่ายวิศวกรรมและออกแบบ มี KPI วัดความตรงต่อเวลาของการส่งมอบแบบก่อสร้าง โดยกำหนดให้สอดคล้องกับจุดเริ่มงานในแต่ละระยะของโครงการ
นอกจากนี้ การออกแบบยังเพิ่ม KPI อัตราการแก้งานซ้ำ เป็นตัวถ่วงดุล เพื่อป้องกันไม่ให้ทีมเร่งงานจนเกิดความผิดพลาดที่ต้องแก้ไขซ้ำ ซึ่งจะกลับไปทำให้โครงการล่าช้าอยู่ดี
ผลลัพธ์ที่คาดหวังจากการออกแบบ KPI เชิงระบบ
เมื่อทุกฝ่ายมีส่วนร่วมใน KPI ชุดเดียวกัน สิ่งที่เปลี่ยนแปลงไม่ใช่แค่ตัวเลข แต่คือพฤติกรรมองค์กร
ในระยะแรก ทีมต่าง ๆ จะเริ่มจัดประชุมวางแผนร่วมกันก่อนเปิดโครงการ เนื่องจากทุกฝ่ายมีแรงจูงใจเดียวกันในการทำให้โครงการสำเร็จตามกำหนด ในระยะกลาง อัตราส่งมอบงานทันเวลาซึ่งอยู่ที่ 32% ในปีฐาน คาดว่าจะสูงขึ้นเกิน 90% ภายใน 18 เดือน และค่าปรับสัญญาจะลดลงกว่า 80% ในระยะยาว การฟื้นฟูความเชื่อมั่นของลูกค้าจะเปิดโอกาสให้บริษัทสามารถประมูลงานใหม่ได้อย่างมั่นใจ และสนับสนุนการเติบโตของรายได้ตามเป้าหมายที่ตั้งไว้
ปรึกษา ทริปเปิล ไอ เอชอาร์ ที่ปรึกษา เพื่อออกแบบ KPI ที่เหมาะกับธุรกิจของคุณ
การออกแบบ KPI ที่ดีไม่ใช่แค่การตั้งตัวเลขเป้าหมาย แต่คือการออกแบบโครงสร้างความรับผิดชอบที่ทำให้พฤติกรรมที่ถูกต้องเกิดขึ้นได้เองตามธรรมชาติ
หากองค์กรของคุณกำลังเผชิญกับปัญหาความไม่สอดคล้องกันระหว่างฝ่าย หรือต้องการทบทวนระบบการวัดผลให้เชื่อมโยงกับเป้าหมายธุรกิจอย่างแท้จริง ทีมที่ปรึกษาของ ทริปเปิล ไอ เอชอาร์ ที่ปรึกษา พร้อมให้คำแนะนำและออกแบบระบบ KPI ที่เหมาะสมกับบริบทของธุรกิจคุณโดยเฉพาะ ติดต่อเราได้ที่ ทริปเปิลไอเอชอาร์ดอทคอม
คำถามที่พบบ่อย
ธุรกิจรับเหมาก่อสร้างควรตั้ง KPI อะไรบ้าง
ธุรกิจรับเหมาก่อสร้างควรมี KPI หลักที่ครอบคลุมอัตราส่งมอบงานทันเวลา อัตราการแก้งานซ้ำ อัตรากำไรต่อโครงการ และอัตราการเบิกจ่ายตามแผน โดยที่สำคัญคือต้องออกแบบให้ KPI บางตัวมีน้ำหนักร่วมข้ามฝ่าย เพื่อให้ทุกทีมมีแรงจูงใจในการประสานงานกัน
KPI Cascading คืออะไร และแตกต่างจาก KPI ทั่วไปอย่างไร
KPI Cascading คือการกระจาย KPI ระดับองค์กรลงสู่ระดับฝ่ายและระดับบุคคลอย่างเชื่อมโยงกัน โดย KPI ระดับบนจะถูกแปลงเป็นตัวชี้วัดที่แต่ละฝ่ายสามารถควบคุมได้ ต่างจาก KPI ทั่วไปที่แต่ละฝ่ายตั้งแยกกันโดยไม่สัมพันธ์กับเป้าหมายองค์กร
ทำไมโครงการก่อสร้างถึงล่าช้าบ่อย และ KPI ช่วยแก้ได้อย่างไร
สาเหตุหลักของความล่าช้ามักเกิดจากการที่แต่ละฝ่ายมี KPI แยกกัน ทำให้ขาดแรงจูงใจในการประสานงาน การออกแบบ KPI ที่มีน้ำหนักร่วมข้ามฝ่าย เช่น KPI อัตราส่งมอบทันเวลา จะบังคับให้เกิดการวางแผนและสื่อสารร่วมกันตั้งแต่ต้นโครงการ
ควรใช้เวลานานเท่าไรในการเห็นผลจากการปรับ KPI ในธุรกิจก่อสร้าง
โดยทั่วไปองค์กรที่ปรับ KPI อย่างเป็นระบบพร้อมกับการอบรมและติดตามผลอย่างต่อเนื่อง มักเริ่มเห็นการเปลี่ยนแปลงเชิงพฤติกรรมภายใน 3-6 เดือน และเห็นผลลัพธ์เชิงตัวเลขชัดเจนภายใน 12-18 เดือน
บทความที่เกี่ยวข้อง
เผยแพร่โดย
Triple I HR Consultingทีมที่ปรึกษาด้านโครงสร้างเงินเดือน ระบบประเมินผลงาน และ Job Description
